■症状
音がしない
異音がする
■詳細1
上スピーカのみ
■部品交換前に試せること

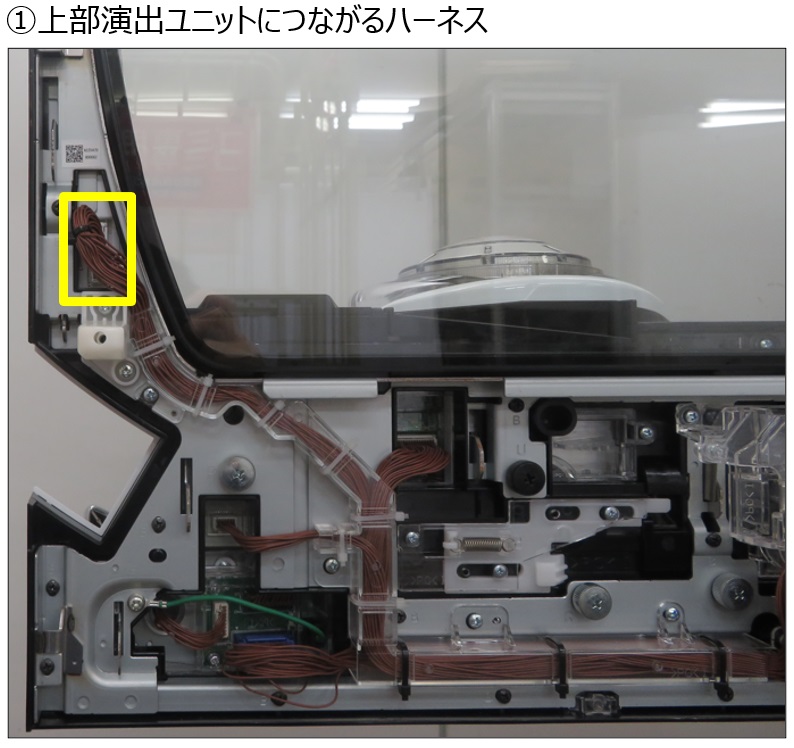

上部演出ユニットにつながるハーネスの挿抜
■故障の可能性がある部品

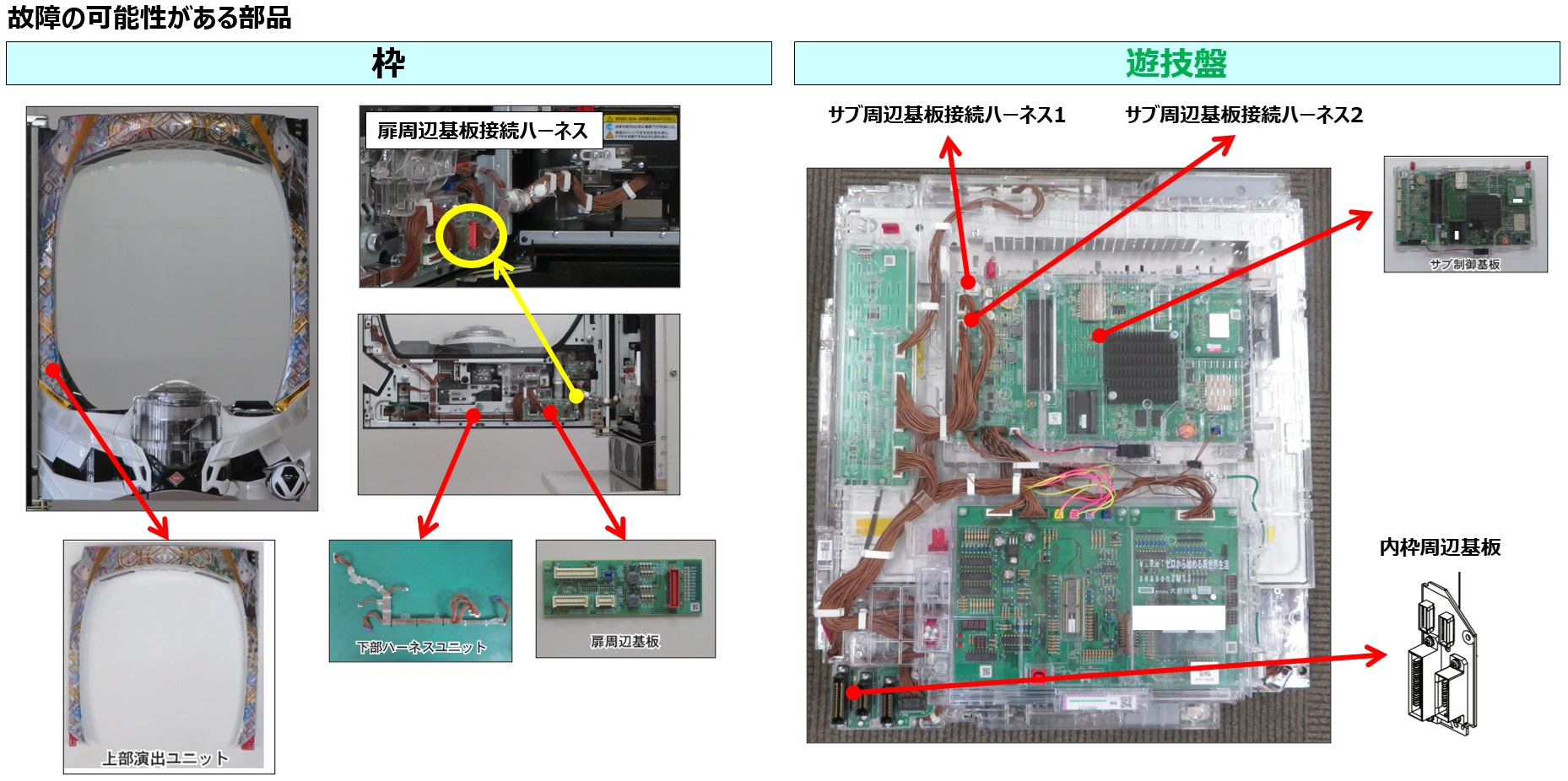

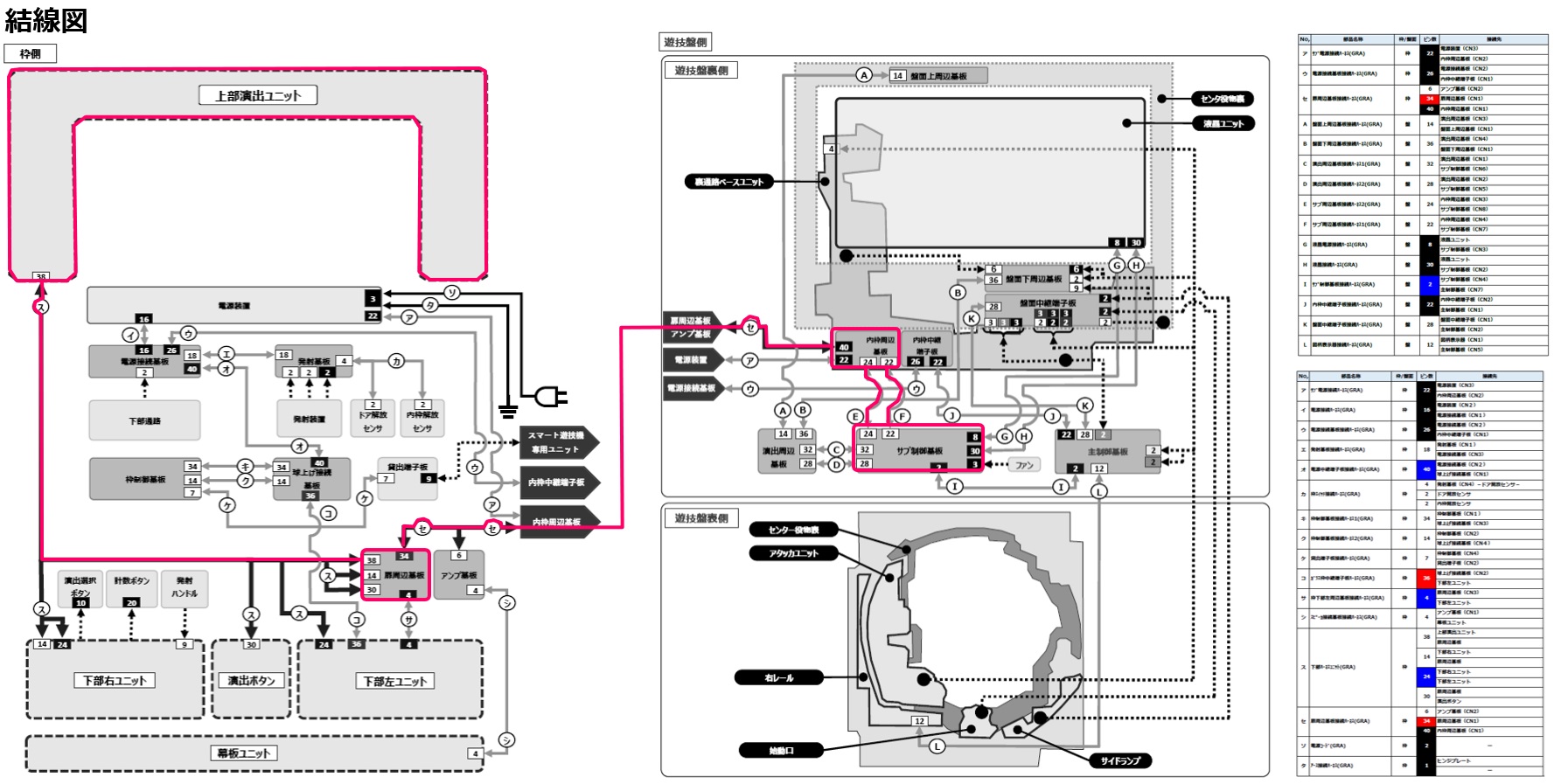

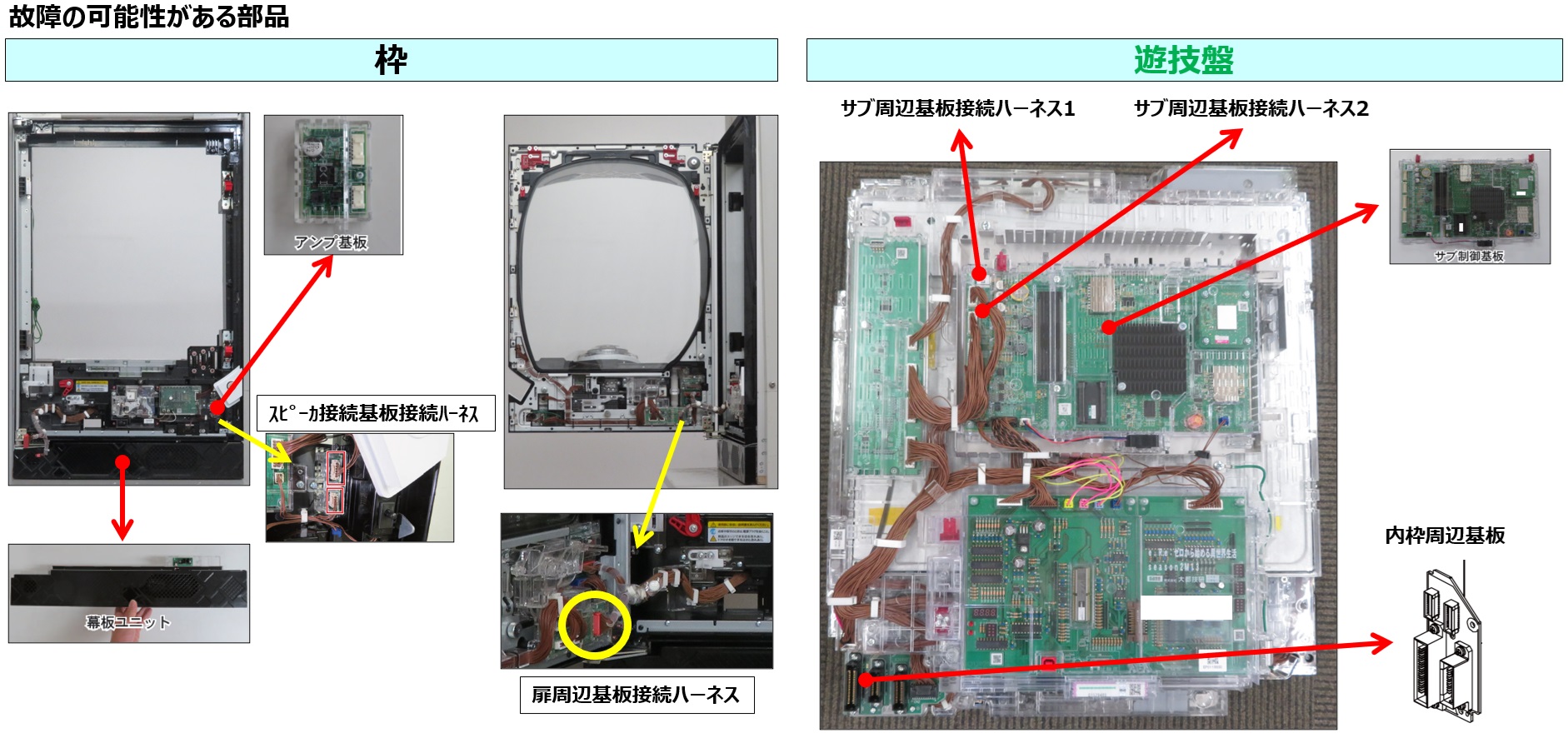

上部演出ユニット(扉側) 可能性高下部ハーネスユニット(扉側)
扉周辺基板(扉側)
扉周辺基板接続ハーネス(枠側)
内枠周辺基板(遊技盤)
サブ周辺基板接続ハーネス1、2(遊技盤)
サブ制御基板(遊技盤)

※デザインは異なる場合があります
■詳細2
下スピーカのみ
■部品交換前に試せること

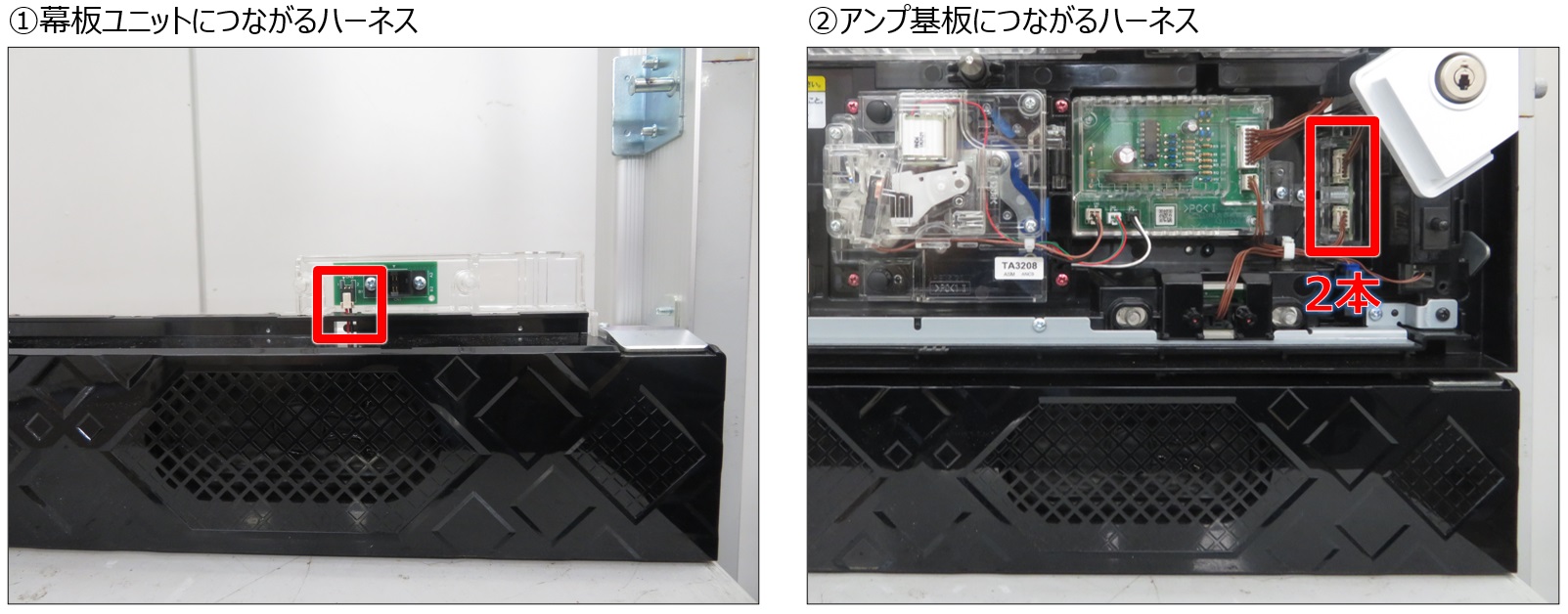

幕板ユニット、アンプ基板につながるハーネスの挿抜
■故障の可能性がある部品

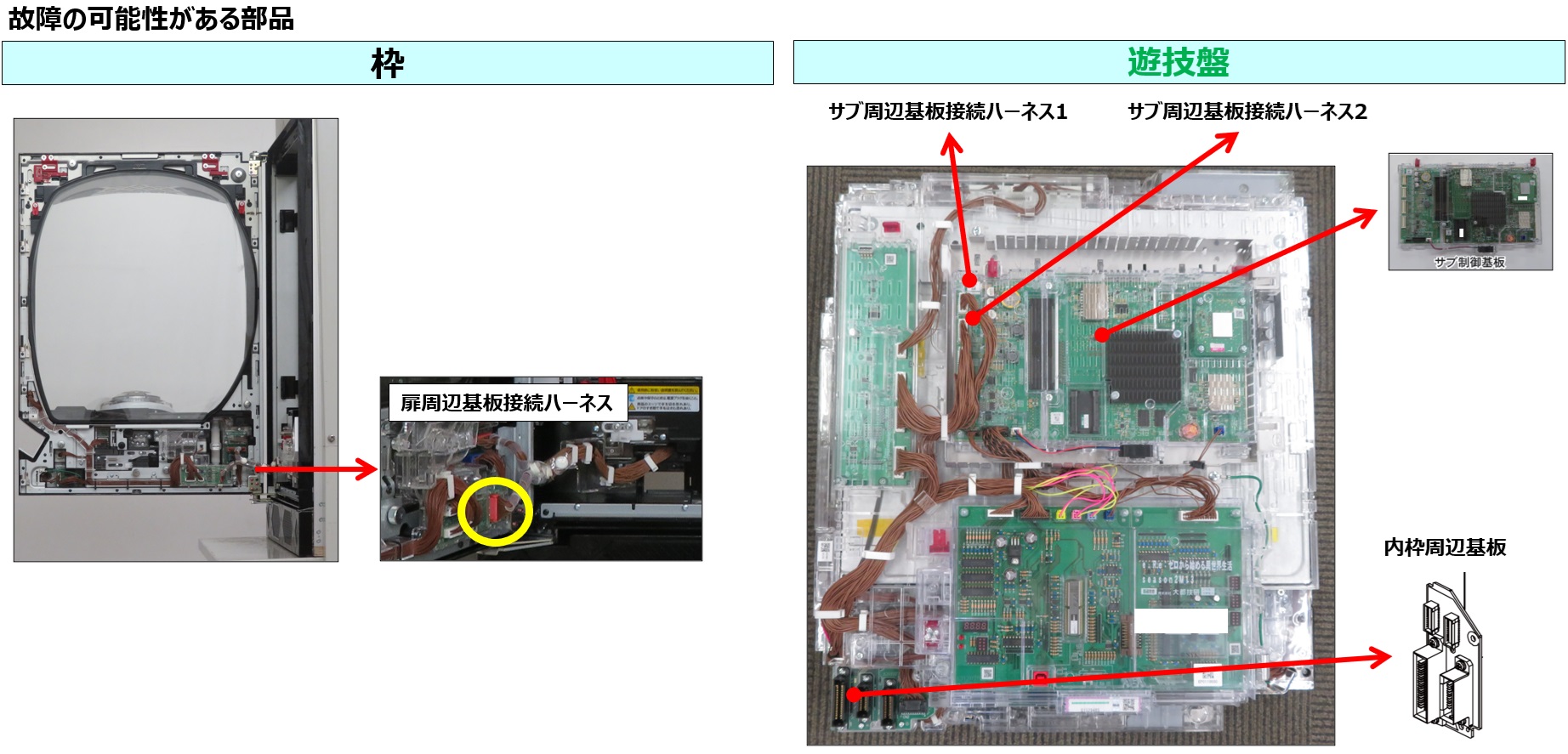

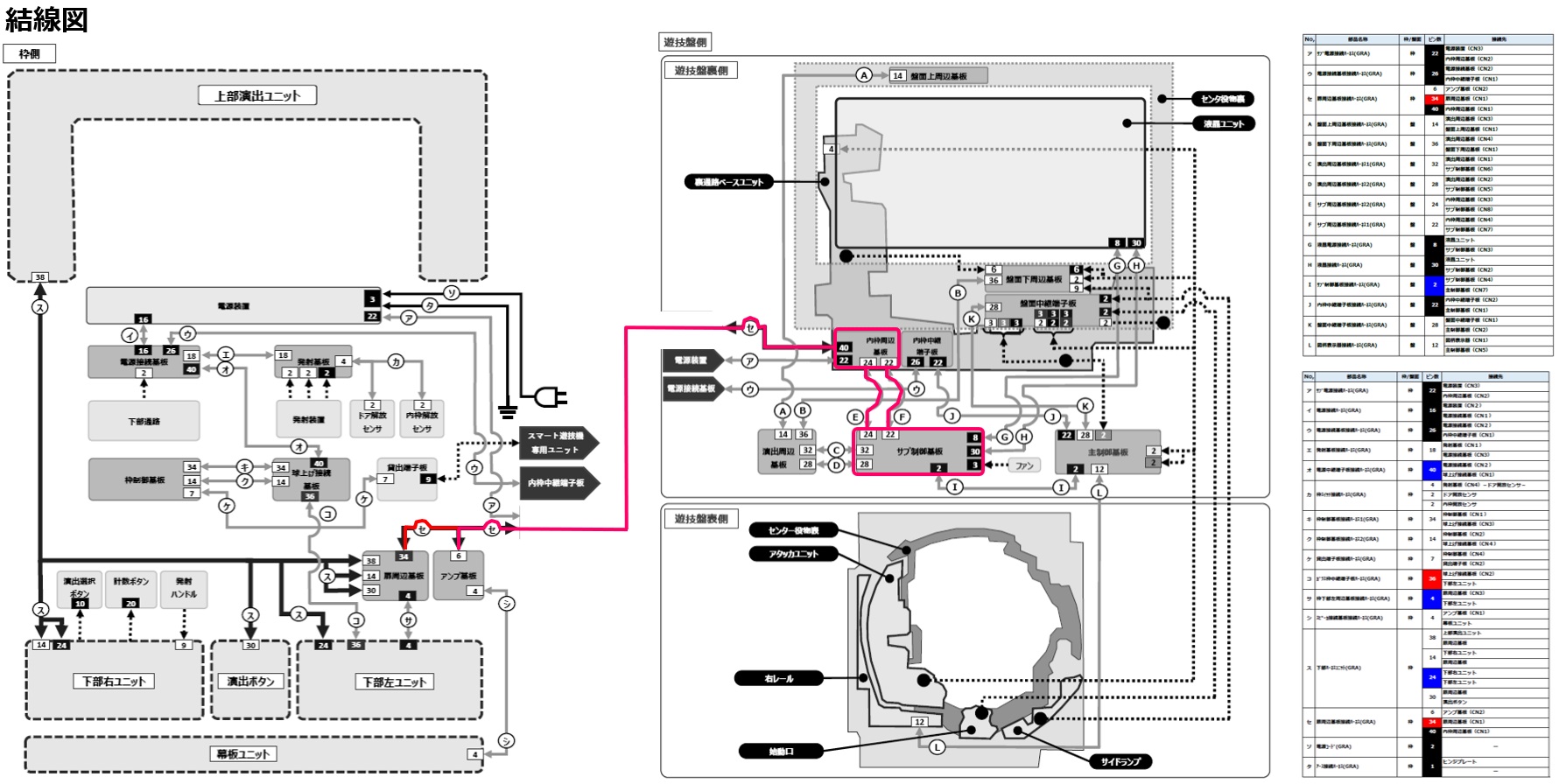

幕板ユニット(枠側) 可能性高スピーカ接続基板接続ハーネス(枠側)
アンプ基板(枠側)
扉周辺基板接続ハーネス(枠側)
内枠周辺基板(遊技盤)
サブ周辺基板接続ハーネス1、2(遊技盤)
サブ制御基板(遊技盤)

■詳細3
上下スピーカ両方
■部品交換前に試せること

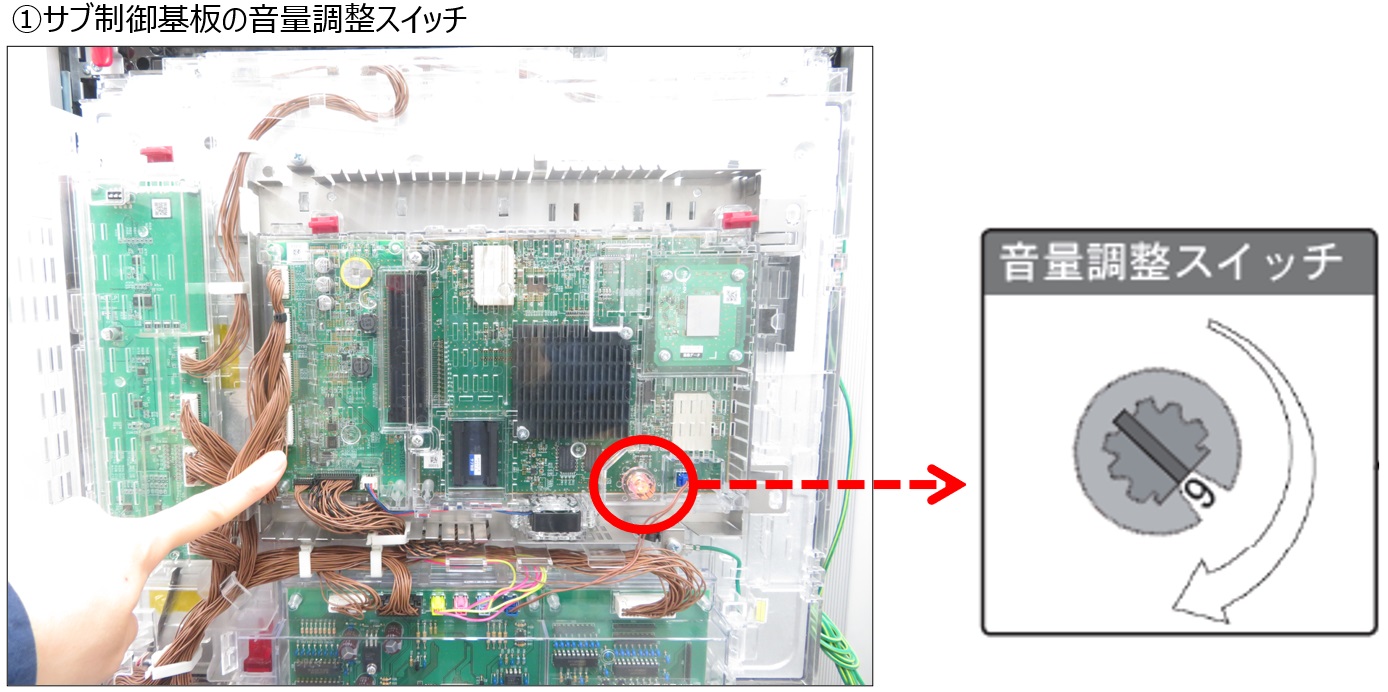

サブ制御基板の音量調整スイッチが「0」になっていないか確認
■故障の可能性がある部品

扉周辺基板接続ハーネス(枠側)
内枠周辺基板(遊技盤)
サブ周辺基板接続ハーネス1、2(遊技盤)
サブ制御基板(遊技盤) 可能性高
